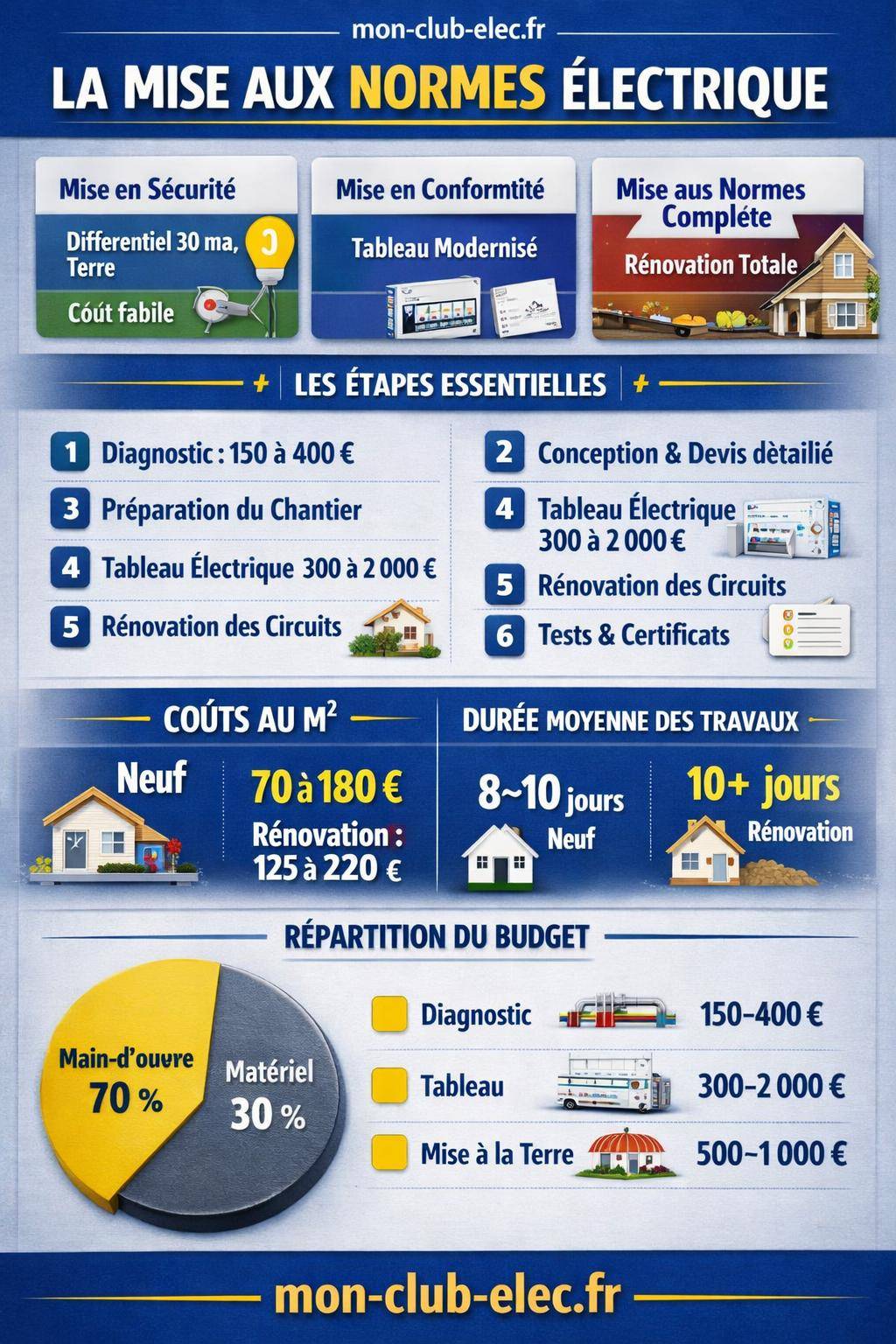

Mise aux normes électrique : étapes, durée et coût réel des travaux

Électricité de la maisonmis à jour le 17 février 2026

Une mise aux normes électrique transforme un logement vulnérable en installation fiable, conforme et adaptée aux usages actuels. Entre les obligations réglementaires, les exigences de la norme NF C 15-100, les risques en cas de retard et les aides possibles, le sujet soulève vite des questions concrètes.

Étapes clés, durée réelle d’un chantier, coûts détaillés poste par poste et pistes pour optimiser le budget : l’objectif ici est de donner une vision claire et chiffrée pour préparer vos travaux sans mauvaise surprise ni approximation.

Aspect clé Ce qu’il faut retenir Impact sur le coût / durée
Diagnostic électrique Permet d’identifier les zones dangereuses et les non-conformités prioritaires. Faible coût, mais conditionne la suite des travaux.
Mise en sécurité minimale Inclut disjoncteur différentiel, liaison terre, protection des circuits sensibles. Budget raisonnable, travaux rapides.
Rénovation complète du tableau Modernise toute la distribution électrique et optimise la sécurité. Coût moyen à élevé, durée variable selon la taille du logement.
Adaptation à l’usage du logement Ajout d’équipements modernes (bornes, domotique, circuits dédiés). Peut augmenter le budget mais améliore la valeur du bien.
Contrôle et conformité finale Validation que toute l’installation respecte les normes NFC 15‑100. Coût faible mais essentiel pour une attestation ou vente.
Estimateur de cout de mise aux normes electrique
Etape 1/3 – Votre logement
Deplacez le curseur pour ajuster la surface
80 m2
Etape 2/3 – Votre installation electrique
Etape 3/3 – Travaux souhaites
Cochez un ou plusieurs postes de travaux
Veuillez selectionner au moins un poste de travaux.
Estimation du cout total
Montant TTC, main-d’oeuvre incluse
Detail poste par poste
PosteDetailCout estime
Duree estimee des travaux
Etapes de la mise aux normes

    Mise aux normes électrique : de quoi parle-t-on exactement ?

    La « mise aux normes électrique » désigne l’ensemble des travaux qui alignent une installation sur les exigences de la norme NF C 15-100 et de ses évolutions (notamment la partie 7-722 pour les bornes de recharge IRVE). Cette démarche concerne autant la sécurité des personnes que la fiabilité du réseau domestique et la préparation du logement aux équipements modernes.

    On distingue plusieurs niveaux d’intervention, qui n’ont ni la même ampleur ni le même coût. Cette nuance évite les malentendus entre simple sécurisation et rénovation complète.

    Les trois grands niveaux d’intervention électrique

    Les professionnels raisonnent souvent en trois paliers d’intervention. Chacun répond à un objectif précis et implique un volume de travaux bien différent.

    Niveau d’intervention Objectif Travaux typiques
    Mise en sécurité Supprimer les défauts dangereux Ajout de différentiel 30 mA, sécurisation de circuits exposés
    Mise en conformité Aligner l’installation sur les exigences majeures de la NF C 15-100 Adaptation des circuits, tableau modernisé, protections adaptées
    Mise aux normes complète Rénovation intégrale de l’installation Réfection des circuits, GTL, mise à la terre optimisée, création de nouveaux départs

    Dans la pratique, une mise en conformité bien menée devient souvent une rénovation partielle, car certains circuits doivent être repris en profondeur pour respecter les sections de câble, les dispositifs différentiels et la sélectivité des protections.

    Conseil pratique : lors d’une signature de compromis de vente, faire réaliser un diagnostic électrique détaillé aide à négocier le prix du bien. Les travaux de mise aux normes se budgètent ainsi de façon argumentée devant le vendeur.

    Les étapes incontournables d’une mise aux normes électrique

    Une mise aux normes sérieuse suit une séquence précise, de l’audit initial aux tests finaux. Chaque étape joue un rôle dans la sécurité, la conformité légale et la durabilité de l’installation.

    1. Diagnostic et état des lieux de l’installation

    Le point de départ consiste à analyser l’installation existante : âge, type de câblage, protections, présence d’une terre efficace, état du tableau. Ce bilan oriente la stratégie de travaux et le chiffrage.

    Un diagnostic électrique par un professionnel se situe généralement entre 150 € et 400 €, selon la surface et la complexité du logement. Il ne remplace pas le diagnostic réglementaire de vente ou de location, mais apporte un niveau de détail utile pour un chantier.

    « Pour les installations de plus de quinze ans, une vérification complète tous les dix ans limite nettement les risques de défauts cachés et prépare les travaux de rénovation avant l’apparition de pannes graves. »

    Lors de ce diagnostic, l’électricien contrôle notamment :

    • la commande et protection générale (disjoncteur de branchement, coupure d’urgence),
    • la présence d’un dispositif différentiel à haute sensibilité (30 mA) et d’une prise de terre fonctionnelle,
    • la protection contre les surintensités (disjoncteurs ou fusibles adaptés aux sections),
    • la liaison équipotentielle dans les pièces d’eau,
    • l’état des matériels (prises, interrupteurs, appareillage vétuste ou cassé),
    • l’absence de conducteurs non protégés ou de raccordements douteux.

    2. Conception et chiffrage du projet de mise aux normes

    À partir de l’état des lieux, l’électricien construit un projet de remise aux normes. Il définit les circuits à conserver, à renforcer ou à refaire, la structure du tableau, ainsi que la stratégie pour la mise à la terre.

    Cette phase s’appuie sur plusieurs documents techniques :

    • les plans du logement avec le positionnement des points lumineux, prises et équipements spécifiques,
    • les schémas électriques unifilaires et d’implantation du nouveau tableau,
    • une estimation chiffrée poste par poste (tableau, câblage, appareillage, main-d’œuvre),
    • le cas échéant, la liste des certificats de conformité et documents nécessaires pour le CONSUEL.
    À savoir : plus le devis détaille les lignes (nombre de circuits, longueur estimative, type de disjoncteurs, qualité de l’appareillage), plus la comparaison entre plusieurs artisans devient pertinente. Une ligne « forfait mise aux normes » reste trop vague.

    3. Préparation du chantier et sécurisation

    Avant de démarrer les travaux, l’électricien organise l’accès aux gaines, plinthes, faux plafonds ou saignées existantes. La préparation comprend la coupure de l’alimentation, la mise en sécurité des zones de travail et la protection des sols et meubles.

    Électricité de la maisonBranchement d’une prise remorque : schémas 7 et 13 broches, fil par fil

    Sur une rénovation lourde, cette étape s’effectue parfois en coordination avec d’autres corps de métier (plaquiste, plombier, peintre) pour limiter les ouvertures multiples dans les cloisons. Une bonne planification réduit la durée globale du chantier et les nuisances pour les occupants.

    4. Restructuration du tableau électrique

    Le tableau électrique constitue le cœur de la mise aux normes. Une installation ancienne présente souvent un tableau sous-dimensionné, mal organisé ou rempli de fusibles obsolètes. La remise à niveau vise à intégrer des disjoncteurs modulaires, des interrupteurs différentiels et, le cas échéant, une Gaine Technique de Logement (GTL) conforme.

    Les travaux typiques sur un tableau incluent :

    • le remplacement des coupe-circuits par des disjoncteurs adaptés,
    • l’ajout ou le remplacement des interrupteurs différentiels 30 mA,
    • la réorganisation des rangées pour une meilleure lisibilité et maintenance,
    • le raccordement des circuits existants conformes,
    • l’ajout de protections dédiées pour des usages spécifiques (plaque, four, IRVE, VMC).

    Côté budget, les fourchettes observées pour les interventions sur le tableau sont les suivantes :

    • Rénovation simple du tableau : de 300 € à 1 200 €,
    • Changement complet : de 750 € à 1 100 €,
    • Mise aux normes ciblée : de 300 € à 900 €,
    • Pose d’un tableau neuf dans une GTL : de 600 € à 2 000 €.

    Pour donner un ordre d’idée, le coût type d’un tableau varie selon la taille du logement :

    • Studio ou T1/T2 : autour de 400 €,
    • Grand logement T6 : autour de 1 300 €,
    • Tableau très complet pour grande maison équipée : entre 2 500 € et 3 500 €.

    5. Rénovation ou création des circuits

    Une fois le tableau redimensionné, l’électricien traite les circuits défaillants. Dans les installations anciennes, les conducteurs peuvent être de section insuffisante, mal isolés, ou posés en apparent sans protection adaptée.

    Les travaux majeurs portent souvent sur :

    • la rénovation des circuits d’éclairage (section de câble, ajout de points lumineux),
    • la reprise des circuits prises avec répartition correcte (cuisine, séjour, chambres, lave-linge, lave-vaisselle),
    • le remplacement de conducteurs non conformes (fil coton, absence de terre, épissures),
    • la création de lignes spécialisées pour les gros appareils (plaque, four, chauffe-eau, IRVE),
    • l’optimisation de la prise de terre et du réseau de liaisons équipotentielles.

    Dans certains cas, la rénovation s’effectue « en apparent » (goulottes, moulures) pour éviter les lourds travaux de maçonnerie. Cette solution réduit la poussière et la durée, mais peut allonger légèrement la phase de pose du matériel et affecter l’esthétique si la réflexion déco n’est pas anticipée.

    6. Pose des appareillages et finitions

    La mise aux normes se finalise avec la pose des prises, interrupteurs, sorties de câbles, points lumineux et grilles de ventilation. C’est souvent cette phase que le propriétaire perçoit en premier, alors que tout l’enjeu se joue aussi dans les gaines et le tableau.

    Ordres de prix pour quelques interventions courantes :

    • Pose de prises : de 30 € à 200 € la pose, avec un coût unitaire du matériel entre 2 € et 110 € selon la gamme,
    • Pose de prises de terre : autour de 10 € la prise en fourniture simple, hors câblage,
    • Pose d’interrupteurs : de 90 € à 150 €, matériel unitaire entre 2 € et 90 €,
    • Pose de disjoncteurs : de 70 € à 200 €, avec des disjoncteurs différentiels autour de 250 € et des disjoncteurs unitaires entre 50 € et 290 €.

    Les finitions incluent aussi les caches, plinthes, rebouchages de saignées et, parfois, la coordination avec le peintre. Sur une rénovation occupée, l’artisan fractionne souvent cette phase pièce par pièce pour limiter les interruptions d’usage.

    7. Tests, contrôles et documents de conformité

    En fin de chantier, l’électricien réalise une série de tests : fonctionnement de chaque circuit, contrôle des différentiels, mesure de la résistance de terre, vérification des polarités, test des dispositifs de coupure et de protection.

    Cette étape génère plusieurs documents utiles :

    • les plans et schémas électriques mis à jour,
    • les certificats de conformité et fiches techniques des principaux matériels,
    • les factures détaillées nécessaires pour les assurances et les aides éventuelles.

    Dans le cas d’une rénovation lourde ou d’une extension, l’obtention d’une attestation de conformité CONSUEL devient obligatoire pour la mise en service ou la modification du contrat d’électricité.

    « Une installation neuve ou entièrement rénovée doit être conforme à la NF C 15-100 pour obtenir l’attestation de conformité du CONSUEL et être alimentée en toute légalité. »

    Durée réelle des travaux de mise aux normes électrique

    La durée d’un chantier dépend de la surface du logement, de l’état initial de l’installation, du niveau d’intervention choisi et de la coordination avec les autres corps de métier. Une estimation réaliste se précise à partir de plusieurs repères.

    Délais pour une installation électrique neuve

    Sur une construction neuve, le calendrier type pour l’installation complète s’organise ainsi :

    • Tirage des réseaux (gainage, passage des conducteurs) : environ 3 jours,
    • Câblage du tableau électrique : 1 à 2 jours,
    • Pose des appareillages (prises, interrupteurs, éclairages) : environ 2 jours,
    • Finitions et tests finaux : environ 2 jours.

    Au total, une installation neuve complète se réalise généralement en 8 à 10 jours de travail effectif, en fonction de la taille du logement et de la complexité des équipements (VMC double flux, domotique, IRVE, production photovoltaïque, etc.).

    Durée d’une rénovation complète en habitation

    Pour une rénovation sur un logement existant, la durée s’allonge souvent, notamment à cause des contraintes de cloison, des ouvertures à refermer et des imprévus sur les circuits cachés.

    • Pour une rénovation complète d’un appartement d’environ 90 m², il faut compter 10 jours au minimum de travaux électriques.
    • La durée augmente si l’installation est très vétuste, si le tableau est défaillant ou si des fils apparents ou non protégés doivent être traités un à un.

    Les principaux facteurs qui rallongent la durée sont :

    • la nécessité de réaliser des travaux en apparent ou de nombreuses saignées,
    • un tableau très dégradé nécessitant une restructuration complète,
    • un nombre élevé de pièces avec des circuits dispersés,
    • une installation très ancienne ou hétérogène (extensions successives, bricolages),
    • une installation de plus de 15 ans jamais contrôlée,
    • la présence de fils apparents ou non protégés à reprendre intégralement.
    Astuce d’organisation : dans un logement occupé, planifier la rénovation par zones (coin nuit, coin jour, dépendances) permet de garder toujours une partie habitable et alimentée. L’électricien peut alors travailler circuit par circuit sans bloquer entièrement le logement.

    Interventions ciblées et délais courts

    Certaines opérations rapides entrent aussi dans le champ de la mise aux normes ou de la sécurité.

    • Remplacement d’un tableau existant : environ ½ journée pour un tableau simple, un peu plus sur installations complexes.
    • Installation d’un tableau neuf : durée comprise entre 2 et 10 heures selon le nombre de circuits et l’accessibilité.
    • Mise à la terre ou optimisation de la prise de terre : généralement entre 500 € et 1 000 € et une journée de travail.

    À l’issue des travaux, les professionnels restent en général tenus d’un délai légal post-vente de 18 mois pour certaines réclamations liées à la conformité ou aux vices cachés, en complément des garanties habituelles.

    Coût réel d’une mise aux normes électrique : les grandes fourchettes

    Le budget d’une remise aux normes dépend de plusieurs variables : surface, état initial, niveau de mise à niveau, type de chauffage, accessibilité, main-d’œuvre. Des fourchettes par mètre carré et par typologie de logement donnent une base de calcul.

    Installation électrique neuve : prix au m² et par logement

    Pour une installation neuve complète sur construction ou extension, les prix moyens au mètre carré se situent dans les zones suivantes :

    Type d’installation neuve Prix moyen au m²
    Sans chauffage électrique 100 à 150 € / m²
    Avec chauffage électrique 130 à 180 € / m²
    Global, tout type confondu 70 à 130 € / m² (selon niveau d’équipement)

    Transposé sur des surfaces types, le budget global se présente ainsi :

    • Pour 50 m² : entre 5 000 € et 7 500 €,
    • Pour 100 m² : entre 10 000 € et 15 000 €,
    • Pour 150 m² : entre 15 000 € et 22 500 €,
    • Pour 200 m² : entre 20 000 € et 30 000 €.

    En se basant sur des typologies de logements, on observe des enveloppes moyennes :

    • T3 : de 4 500 € à 7 500 €,
    • T6 : de 6 000 € à 11 000 €,
    • Logements standards entre 80 et 120 m² : de 6 400 € à 15 000 €.

    Rénovation électrique complète en habitation existante

    Pour une rénovation complète d’une installation existante, les coûts au m² sont plus élevés à cause de la dépose, des ouvertures, des contraintes de structure et des aléas techniques.

    Type de rénovation complète Prix moyen au m²
    Sans chauffage électrique 130 à 160 € / m²
    Avec chauffage électrique 160 à 220 € / m²
    Fourchette générale 125 à 210 € / m²

    Pour un logement de 100 m², cela conduit à :

    • Sans chauffage électrique : entre 13 000 € et 16 000 €,
    • Avec chauffage électrique : entre 16 000 € et 22 000 €,
    • Budget général constaté : entre 11 500 € et 18 000 € selon le niveau de gamme de matériel et l’état initial.

    Rénovation partielle et remise aux normes ciblée

    Dans certains cas, l’objectif ne porte pas sur la totalité de l’installation mais sur un ensemble de circuits jugés critiques ou vétustes. On parle alors de rénovation partielle ou de remise aux normes ciblée.

    • Rénovation partielle : fourchette de 80 à 130 € / m², soit 10 000 € à 13 000 € pour un logement de 100 m².
    • Remise aux normes / remise en conformité : entre 85 et 140 € / m², soit 7 000 € à 11 000 € environ pour 100 m².

    Dans ces montants, les interventions se concentrent sur la mise en sécurité (différentiels 30 mA, terre, liaisons équipotentielles), le tableau électrique et les circuits les plus chargés (cuisine, salle d’eau, gros électroménager).

    Répartition du coût : matériel vs main-d’œuvre

    Sur un chantier de mise aux normes, la structure du coût se répartit généralement de la façon suivante :

    • Matériel : environ 30 % du total (câbles, disjoncteurs, tableau, appareillages, VMC, interphone),
    • Main-d’œuvre : environ 70 % du total (pose, réglages, tests, déplacements, coordination de chantier).

    La main-d’œuvre se facture le plus souvent :

    • au forfait pour certaines petites interventions : autour de 295 € à 350 €,
    • ou au tarif horaire : entre 40 € et 100 € / heure selon la région, le niveau de qualification et la structure (artisan seul, PME, grande entreprise).
    Point de vigilance budgétaire : un devis très bas masque souvent soit un temps de main-d’œuvre sous-évalué, soit du matériel d’entrée de gamme. Mieux vaut clarifier la marque et la référence des disjoncteurs, des appareillages et de la VMC avant signature.

    Les interventions spécifiques lors d’une mise aux normes

    Au-delà du tableau et des circuits, plusieurs éléments influencent fortement le coût final d’une mise aux normes. Ils concernent la ventilation, la sécurité des accès et la qualité de la terre.

    Ventilation mécanique contrôlée (VMC)

    Une mise aux normes sérieuse tient compte de la qualité de la ventilation, notamment dans les pièces humides. La présence d’une VMC adaptée constitue un levier à la fois pour le confort, la pérennité des matériaux et la prévention des moisissures.

    Le coût d’installation d’une VMC se situe généralement entre 600 € et 1 100 €, selon le type (simple flux, hygroréglable, double flux) et la configuration du logement. Sur un chantier global, le passage des gaines peut être coordonné avec le tirage des câbles électriques.

    Interphone, contrôle d’accès et courants faibles

    La mise aux normes offre l’occasion de moderniser les équipements de contrôle d’accès et de communication : interphone, visiophone, portier connecté, câblage RJ45 pour le réseau informatique ou la télévision.

    Pour l’interphone ou le visiophone, les budgets se situent en moyenne entre 600 € et 1 000 €, installation comprise. Le câblage des réseaux de communication se discute au cas par cas, notamment si la maison accueille un bureau ou des équipements connectés importants.

    Mise à la terre et liaisons équipotentielles

    La mise à la terre constitue l’un des piliers de la sécurité électrique. Une terre défaillante aggrave considérablement les risques liés aux défauts d’isolement. La mise aux normes englobe donc souvent :

    • la création ou la rénovation de la prise de terre (piquets, boucle enterrée),
    • la vérification de la continuité de la terre vers les circuits et les appareillages,
    • la liaison équipotentielle dans les salles de bains, buanderies, cuisines.

    L’enveloppe financière pour cette partie varie généralement entre 500 € et 1 000 €, selon l’accessibilité du terrain, la nature des sols et la longueur de câblage nécessaire.

    Normes, obligations légales et conseils de maintenance

    Une mise aux normes ne se résume pas à un chantier ponctuel. Elle s’inscrit dans un cadre légal et normatif précis et dans une logique de maintenance dans le temps.

    La norme NF C 15-100 et ses évolutions

    La norme NF C 15-100 encadre les installations électriques basse tension dans les logements. Elle fixe les règles de dimensionnement des circuits, de protection, de pose des câbles, de répartition des prises, d’éclairage, de ventilation, de volumes dans les salles d’eau et de gestion des sources d’énergie.

    Une section spécifique, la NF C 15-100-7-722, concerne les infrastructures de recharge de véhicules électriques (IRVE). Elle définit l’architecture des circuits, les protections différentielles, la gestion de la puissance et les exigences pour les bornes bidirectionnelles ou couplées à une production photovoltaïque.

    Les dernières évolutions de la norme tiennent également compte des sources additionnelles (panneaux photovoltaïques, systèmes hybrides, IRVE bidirectionnelle). Elles modifient certaines règles de raccordement côté amont et imposent une coordination rigoureuse entre les différents dispositifs de production et de stockage d’énergie.

    Obligations de conformité dans le neuf et la rénovation

    Dans le neuf, la conformité à la NF C 15-100 est obligatoire. Sans attestation de conformité du CONSUEL, le distributeur d’électricité refuse la mise en service définitive. Le même principe s’applique pour les rénovations lourdes ou certaines extensions significatives.

    Électricité de la maison7 idées pour cacher un tableau électrique sans gêner l’accès ni la sécurité

    Pour les logements existants, la réglementation impose également un diagnostic électrique en cas de vente ou de location lorsque l’installation a plus de 15 ans :

    • validité de 3 ans dans le cadre d’une vente,
    • validité de 6 ans dans le cadre d’une location.

    Ce diagnostic n’oblige pas directement à réaliser les travaux, mais il renseigne l’acquéreur ou le locataire sur l’état de l’installation. En pratique, la présence de défauts majeurs incite fortement à planifier une mise aux normes dans un délai raisonnable.

    Maintenance régulière et vérification périodique

    Une fois la mise aux normes réalisée, la sécurité repose sur une maintenance régulière. Les recommandations professionnelles convergent vers :

    • une vérification globale tous les 10 ans pour les installations domestiques,
    • un test régulier des disjoncteurs différentiels via leur bouton de test,
    • une surveillance visuelle de l’état des appareillages (jaunissement, craquelures, échauffements),
    • une intervention rapide en cas de coupures répétées ou d’odeurs de chaud.
    Bon réflexe : conserver les plans, schémas électriques et factures au même endroit. En cas de revente du bien, d’intervention ultérieure ou de sinistre, ces documents facilitent le diagnostic et rassurent l’acheteur comme l’assureur.

    Comment optimiser le budget d’une mise aux normes électrique ?

    Une mise aux normes représente un investissement significatif. Plusieurs leviers permettent de maîtriser le budget sans compromettre la sécurité ni la conformité.

    Prioriser les travaux par niveau de risque

    Lorsque le budget ne permet pas de tout faire d’un coup, l’électricien peut planifier la remise à niveau en plusieurs phases en commençant par les points les plus sensibles :

    • mise en sécurité immédiate (différentiels 30 mA, terre, liaisons équipotentielles),
    • remplacement du tableau électrique et des protections insuffisantes,
    • rénovation des circuits cuisine et salles d’eau,
    • rénovation progressive des circuits prises et éclairage dans les autres pièces.

    Cette approche échelonne la dépense tout en réduisant rapidement les risques d’électrisation, de court-circuit et d’incendie.

    Anticiper les usages futurs

    Lors de la conception, prévoir quelques circuits d’avance ou des emplacements libres dans le tableau évite des surcoûts ultérieurs. Les besoins en prises, en puissance disponible et en bornes de recharge évoluent rapidement.

    Cette anticipation concerne notamment :

    • les bornes IRVE pour véhicule électrique,
    • un éventuel chauffage électrique d’appoint,
    • les extensions de surface ou aménagement de combles,
    • les équipements connectés et la domotique.

    Comparer les devis sur des bases homogènes

    Pour une mise aux normes, les écarts de prix d’un devis à l’autre peuvent surprendre. Une comparaison pertinente repose sur des éléments concrets :

    • la liste détaillée des circuits créés ou rénovés,
    • la marque et la gamme des tableaux, disjoncteurs et appareillages,
    • la nature de la pose (encastrée ou apparente),
    • la gestion des réparations de cloisons et des travaux annexes,
    • la prise en charge du CONSUEL si nécessaire.
    « Un devis détaillé avec un descriptif clair des travaux à réaliser, des matériaux utilisés et des quantités estimées protège à la fois le client et l’artisan lors de la réalisation et en cas de litige. »

    Mise aux normes électrique et projet global de rénovation du logement

    Une mise aux normes s’inscrit souvent dans un projet plus large de rénovation énergétique ou esthétique. L’intégrer dès la conception globale du chantier évite les interventions successives sur les mêmes cloisons.

    Coordonner électricité, isolation et chauffage

    Lors d’une rénovation globale, l’électricité interagit avec l’isolation, le chauffage et la ventilation. Une meilleure isolation ou un changement de système de chauffage modifient les besoins en puissance, la répartition des circuits et le contrôle des appareils.

    Planifier ces lots ensemble permet de :

    • dimensionner correctement les lignes de puissance,
    • placer les thermostats et commandes dans des zones pertinentes,
    • prévoir le passage simultané des gaines électriques et de VMC,
    • optimiser les travaux de plaquisterie et de peinture.

    Maîtriser les impacts sur la valeur du bien

    Une installation électrique conforme constitue un argument de poids lors d’une vente ou d’une mise en location. À l’inverse, un diagnostic défavorable pèse sur la négociation et peut freiner des acheteurs prudents.

    Certains propriétaires profitent de travaux électriques pour engager d’autres améliorations valorisantes (cuisine, salle de bains, éclairage d’ambiance). Ce type de stratégie s’évalue en fonction des objectifs : résidence principale, investissement locatif, revente à moyen terme.

    Mise aux normes, confort et usages quotidiens

    Une installation rénovée influence aussi le confort et la qualité de vie au quotidien :

    • prises mieux réparties, évitant les multiprises en cascade,
    • éclairage mieux pensé, avec variateurs et scénarios,
    • circuits dédiés pour l’électroménager et les outils de jardin,
    • réduction des coupures intempestives et des risques de surtension.

    Cette dimension rejoint des préoccupations plus personnelles, parfois associées à l’ambiance du logement et à la manière de s’y sentir en sécurité et à l’aise. Certaines personnes s’intéressent aussi à la dimension symbolique des horaires et des rituels du quotidien. À ce sujet, des contenus comme le guide des heures miroir, ou des focus plus ciblés sur la signification de 21h21 en amour ou encore l’interprétation financière de 21h21 et l’argent, illustrent la façon dont l’environnement domestique, l’horloge et les habitudes s’entrecroisent dans la vie de tous les jours.

    Ces aspects ne remplacent jamais l’exigence de sécurité et de conformité, mais ils montrent comment une installation fiable sert aussi de socle à un habitat plus cohérent avec les besoins, les croyances ou les routines de chacun. De la même manière, certains choisissent de programmer leur éclairage ou leurs appareils à des horaires précis, y compris autour d’heures perçues comme particulières, tout en s’assurant que les circuits et les automatismes respectent strictement la NF C 15-100.

    Checklist synthétique avant de lancer une mise aux normes

    Avant de signer un devis, quelques vérifications structurent efficacement la démarche.

    Élément à vérifier Pourquoi
    Diagnostic électrique récent Connaître clairement l’état initial de l’installation
    Niveau d’intervention défini (sécurité, conformité, rénovation complète) Aligner les travaux sur les objectifs réels
    Devis détaillé avec descriptif des circuits Comparer les offres et éviter les zones floues
    Marque et gamme du matériel Assurer la qualité et la pérennité de l’installation
    Prise en charge du CONSUEL si nécessaire Garantir la conformité légale du projet
    Planification de la durée du chantier Anticiper l’organisation du logement pendant les travaux
    Documents remis en fin de chantier Faciliter la maintenance, les assurances et la revente

    En parallèle, certains choisissent d’aligner le lancement de leur projet sur une période qui fait sens pour eux, en termes de calendrier personnel ou symbolique. Par curiosité, certains se renseignent sur l’interprétation de moments récurrents comme l’heure miroir 22h22, tout en gardant la priorité sur les aspects techniques et réglementaires de leur chantier.

    Donnez votre avis

    Soyez le 1er à noter cet article


    Partagez cet article maintenant !


    Ça ne règle pas votre cas ?

    Décrivez la panne sur le forum, avec une photo si vous pouvez : les membres qui ont eu la même répondent, et le sujet reste pour les suivants.

    Avatar photoAvatar photoAvatar photoAvatar photoAvatar photoRejoindre les 54 membres — gratuit, 44 pannes résolues

    Dans le même tiroir

    La lettre du club

    Une lettre par mois, accrochée au panneau

    Les sujets du forum résolus dans le mois, un guide, un chiffre qu’on peut vérifier chez soi. Rien d’autre, jamais plus souvent — et on se désabonne d’un clic.

    Ce qu’il y a dedans

    Votre adresse

    Une lettre par mois. Désabonnement en un clic.
