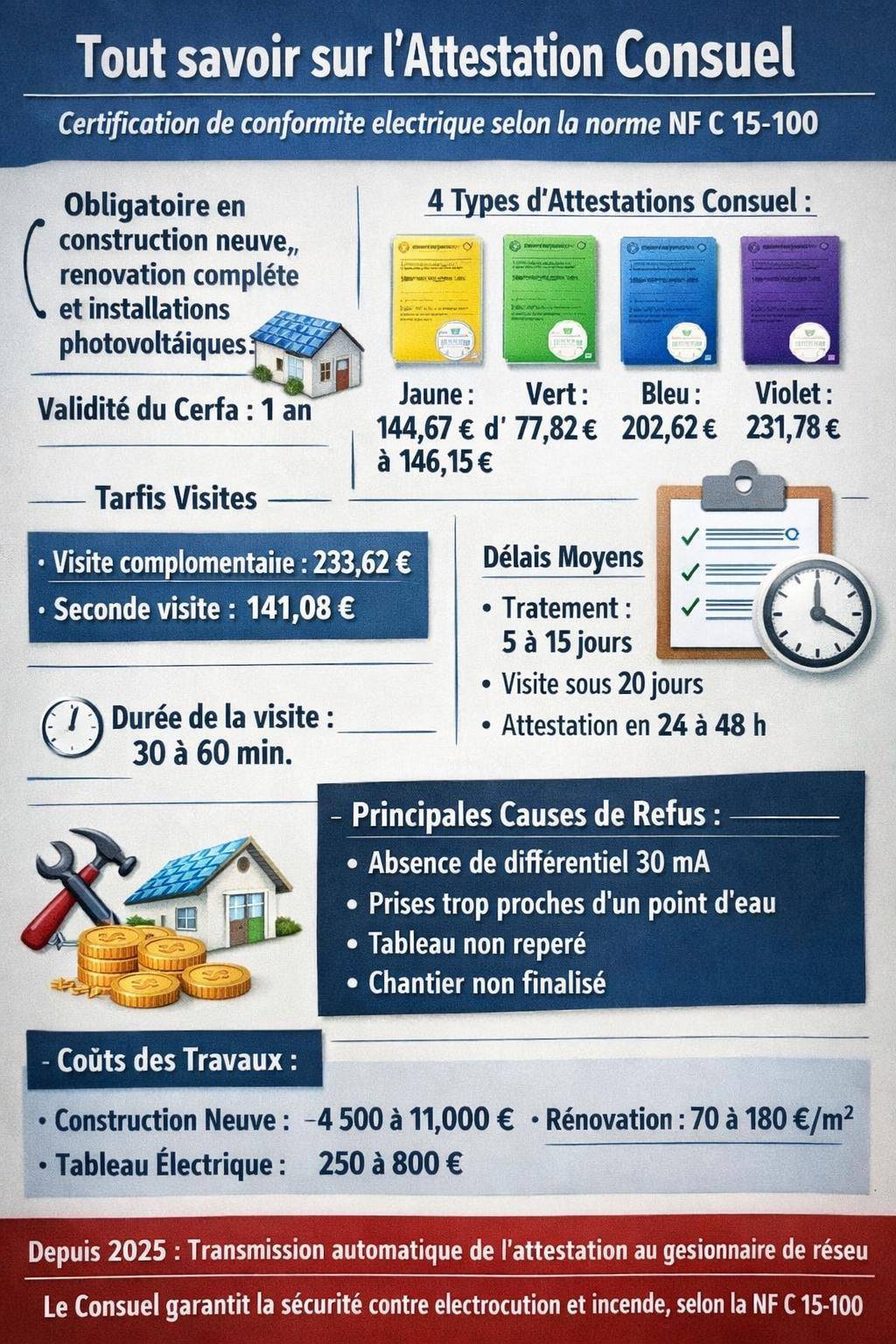

Une attestation Consuel conditionne l’ouverture de votre compteur et la sécurité durable de votre installation électrique. Sans ce certificat de conformité, aucun raccordement définitif, aucune mise en service sereine, même avec des travaux flambant neufs.
Entre formulaires Cerfa, choix de la bonne couleur de certificat, normes NF C 15-100 et délais parfois serrés, le parcours ressemble vite à un labyrinthe administratif. En suivant une méthode structurée et quelques repères précis, l’obtention du Consuel électrique devient pourtant une démarche lisible et maîtrisée.
| Élément clé | Synthèse |
| Objectif du Consuel ⚡ | Vérifier que l’installation électrique respecte les normes de sécurité avant sa mise en service. |
| Quand l’obtenir ? | Obligatoire pour les constructions neuves, rénovations complètes ou raccordements initiaux. |
| Démarches | Remplir le formulaire Cerfa, transmettre le dossier au Consuel et prévoir une éventuelle visite de contrôle. |
| Délai & réception | Après validation, l’attestation est envoyée et permet le raccordement par le fournisseur d’énergie. |
Consuel électrique : rôle, obligations et cadre réglementaire
Le Consuel, pour Comité National pour la Sécurité des Usagers de l’Électricité, délivre l’attestation qui confirme la conformité d’une installation électrique aux règles en vigueur. Ce document porte un numéro unique et sert de référence au gestionnaire de réseau lors du raccordement.
Cette attestation ne concerne pas uniquement les grandes opérations. Elle intervient dès qu’une installation neuve ou totalement rénovée doit être raccordée au réseau public. L’objectif reste constant : réduire le risque d’électrocution, d’incendie et d’anomalies répétées sur le réseau domestique ou professionnel.
« Sans attestation Consuel valide, aucun gestionnaire de réseau n’est autorisé à procéder au raccordement définitif d’une nouvelle installation électrique. »

Les cas où l’attestation Consuel est obligatoire
Le recours au Consuel est imposé par la réglementation dans plusieurs situations bien précises. Ignorer cette obligation conduit à un blocage du raccordement et à un allongement des délais de mise en service.
Les cas d’obligation d’attestation de conformité électrique les plus fréquents sont les suivants :
- Construction neuve : tout logement ou bâtiment neuf doit présenter un Consuel pour obtenir son premier raccordement au réseau.
- Rénovation avec mise hors tension : lorsque l’installation existante est déposée ou profondément modifiée, avec coupure complète du réseau.
- Production locale d’électricité : panneaux photovoltaïques, micro-éolien, groupe de production autonome raccordé au réseau.
En complément, certaines extensions d’installations ou transformations lourdes imposent aussi un contrôle. Dès que l’architecture électrique évolue de manière significative, le gestionnaire de réseau exige une nouvelle attestation.
Responsabilités : qui demande le Consuel et qui signe ?
La responsabilité de la demande dépend du profil du porteur de projet. Le Consuel identifie clairement le signataire de l’attestation, qui engage alors sa responsabilité sur la conformité de l’installation.
Électricité de la maisonBranchement d’une prise remorque : schémas 7 et 13 broches, fil par filLes règles de base s’organisent ainsi :
| Profil | Rôle vis-à-vis du Consuel | Remarques |
|---|---|---|
| Professionnel électricien | Réalise l’installation et prend habituellement en charge la demande et la signature de l’attestation. | Engage sa responsabilité professionnelle sur la conformité et la sécurité. |
| Particulier autoconstructeur | Effectue lui-même la demande et signe le Cerfa en tant que réalisateur des travaux. | Doit maîtriser la réglementation et accepter une responsabilité directe. |
| Maître d’ouvrage (promoteur, bailleur) | Mandate l’électricien ou un bureau d’études pour gérer la procédure Consuel. | Reste responsable du bon déroulement global du projet. |
La validité du formulaire Cerfa acheté pour la demande d’attestation est limitée à 1 an après l’achat. Au-delà, un nouveau formulaire devient nécessaire, ce qui allonge les démarches et augmente le coût global.
Types d’attestations Consuel : jaune, verte, bleue, violette
Le Consuel délivre plusieurs modèles d’attestations, différenciées par une couleur. Chacune correspond à un usage précis de l’installation électrique. Un choix adapté évite les retards et les retours de dossier.
Les coûts 2026 communiqués par le Consuel pour les principaux formulaires sont les suivants :
| Type de Consuel | Usage | Tarif 2026 (TTC) |
|---|---|---|
| Consuel jaune | Installations d’habitation neuves ou rénovations lourdes. | 144,67 € (électronique) à 146,15 € (papier). |
| Consuel vert | Installations tertiaires, industrielles ou agricoles spécifiques. | 77,82 € (papier). |
| Consuel bleu | Installations de production d’électricité (photovoltaïque, etc.). | 202,62 € (papier). |
| Consuel violet | Installations provisoires ou cas particuliers. | 231,78 € (papier). |
Les frais de visite complémentaire viennent s’ajouter en cas de non-conformité ou de contrôle spécifique :
- Visite de mise en conformité : 233,62 € TTC.
- Seconde visite suite à un refus : 141,08 € TTC.

Norme NF C 15-100 : base technique de la conformité électrique
L’attestation Consuel repose sur le respect de la norme NF C 15-100, texte de référence pour les installations électriques basse tension en France. Sans conformité à cette norme, aucune attestation ne peut être délivrée.
La norme encadre la structure des circuits, les sections de conducteurs, les dispositifs de protection, les volumes de sécurité dans les pièces d’eau, la répartition des prises, l’éclairage, la liaison équipotentielle et les dispositifs différentiels. Elle vise autant la protection des biens que des personnes.
« La norme NF C 15-100 définit les règles de conception, d’exécution et de vérification des installations électriques à basse tension, dans un objectif de sécurité des personnes et de bon fonctionnement des équipements. »
Quelques exigences structurantes pour un logement :
- Présence d’un dispositif différentiel 30 mA en tête des circuits sensibles (salle d’eau, prises, etc.).
- Nombre minimal de prises par pièce selon la surface et l’usage.
- Protection adaptée de chaque circuit par des disjoncteurs calibrés (10 A, 16 A, 20 A, 32 A…).
- Schéma de liaison à la terre conforme, avec prise de terre mesurée et liaison équipotentielle.
- Respect strict des volumes de sécurité dans les salles d’eau (distance par rapport aux points d’eau, IP des luminaires).
Une installation électrique neuve bien conçue anticipe ces exigences dès la phase de planification. En rénovation, un chantier de mise aux normes électrique rigoureux aligne progressivement l’existant sur la NF C 15-100, avec parfois un remplacement complet du tableau de répartition.
Étapes détaillées pour obtenir l’attestation Consuel
Le processus d’obtention du Consuel suit une séquence claire. En structurant les démarches chronologiquement, les délais restent maîtrisés et l’installation est prête pour la mise en service dans de bonnes conditions.

1. Réalisation de travaux conformes à la NF C 15-100
Tout commence par les travaux eux-mêmes. La conformité se construit dès la phase de conception. Un schéma unifilaire, un plan d’implantation et une estimation de puissance permettent de dimensionner correctement l’installation.
Le professionnel ou l’autoconstructeur respecte alors les prescriptions suivantes :
- Choix du calibre du disjoncteur de branchement en fonction de la puissance souscrite.
- Dimensionnement des sections de câbles selon la longueur, l’intensité et le mode de pose.
- Implantation raisonnée des prises, interrupteurs, points lumineux et circuits spécialisés.
- Mise en place d’une prise de terre performante avec mesure de résistance.
- Vérifications d’isolement, de continuité de terre et de déclenchement des différentiels.
2. Téléchargement du Cerfa et préparation du dossier
Une fois le chantier achevé ou en phase de finalisation, le demandeur récupère le formulaire Cerfa d’attestation de conformité. Ce document est accessible via le service AC EXPRESS du Consuel ou par commande papier.
Le formulaire correspond à la couleur d’attestation visée (jaune, vert, bleu ou violet). Il reste valide 1 an après l’achat, ce qui impose une bonne coordination entre planning de travaux et dépôt de dossier.
3. Remplir l’attestation Consuel et réunir les pièces justificatives
Le remplissage du Cerfa doit être précis, lisible et conforme à la réalité du chantier. Le signataire décrit les caractéristiques de l’installation, son usage, la puissance demandée et son mode de réalisation.
Les pièces fréquemment demandées incluent :
- Coordonnées complètes du maître d’ouvrage et du signataire.
- Adresse exacte du site à contrôler.
- Schéma unifilaire et, si possible, plan d’implantation.
- Référence de commande ou numéro de client auprès du gestionnaire de réseau.
Une erreur sur l’adresse, un champ incomplet ou une incohérence entre le type d’usage et la couleur choisie entraînent un allongement de traitement.
4. Paiement et envoi du dossier Consuel
Le dossier complet est transmis au Consuel via le formulaire en ligne ou par voie postale. Le paiement des frais de dossier s’effectue alors, par carte bancaire ou autre moyen accepté par l’organisme.
Une fois le dossier réceptionné et jugé complet, le Consuel programme une visite de contrôle sur site. Le demandeur reçoit une confirmation avec une proposition de date de rendez-vous.
5. Délais de traitement et calendrier indicatif
Les délais varient en fonction de la période de l’année, de la charge de travail régionale et de la qualité du dossier. Les repères 2026 généralement constatés sont les suivants :
| Étape | Délai indicatif |
|---|---|
| Délai minimal pour faire la demande avant raccordement | Environ 3 semaines. |
| Traitement après réception d’un dossier complet | 5 à 15 jours ouvrés. |
| Délai moyen entre envoi du dossier et visite | Environ 20 jours. |
| Attente globale après envoi de l’attestation remplie | 10 à 20 jours. |
| Durée d’une visite de contrôle sur site | 30 minutes à 1 heure. |
| Réception de l’attestation après visite conforme | 24 à 48 heures ouvrables. |
6. La visite de contrôle Consuel sur votre installation
Lors de la visite, l’inspecteur du Consuel examine visuellement et techniquement l’installation. Il vérifie le respect des principes de la NF C 15-100 et du cahier des charges annoncé sur l’attestation.
Le contrôle porte en général sur :
- Le tableau électrique : repérage, serrage des connexions, protections différentielles.
- La présence et la qualité de la prise de terre.
- Le respect des volumes de sécurité dans les pièces d’eau.
- L’accessibilité des dispositifs de coupure d’urgence.
- Un échantillon représentatif de prises, éclairages et circuits spécialisés.
La durée de la visite se situe généralement entre 30 minutes et 1 heure, selon la surface du logement ou la complexité de l’installation.
7. Attestation délivrée ou contre-visite : issue de la procédure
Deux scénarios se présentent après la visite :
- Installation jugée conforme : le Consuel transmet l’attestation dans un délai de 24 à 48 heures ouvrables. Le certificat peut être envoyé sous forme électronique ou papier.
- Installation non conforme : l’inspecteur émet des réserves précises, répertorie les écarts et une seconde visite est programmée après corrections, avec facturation complémentaire.
Une fois l’attestation obtenue, le dernier maillon consiste à la communiquer au gestionnaire de réseau ou au fournisseur d’électricité pour finaliser le raccordement et la mise en service.
Évolutions 2025 et transmission directe au gestionnaire de réseau
À partir de 2025, une nouvelle disposition modernise la relation entre le Consuel et les gestionnaires de réseau. L’objectif consiste à fluidifier les raccordements et à réduire les délais administratifs.
La transmission directe de l’attestation depuis le Consuel vers le gestionnaire de réseau devient la règle pour un raccordement accéléré. Le demandeur n’a plus besoin de gérer lui-même le transfert du document, ce qui limite les erreurs d’envoi ou les pertes de pièces justificatives.
Coûts d’une installation conforme et budget Consuel
Le prix du Consuel représente seulement une partie du budget global. La plus grande part de la dépense provient des travaux nécessaires pour atteindre un niveau de sécurité satisfaisant et se conformer à la NF C 15-100.
Ordres de prix pour une installation aux normes
Les fourchettes ci-dessous offrent un repère pour préparer un budget cohérent :
| Type de travaux | Fourchette de coût TTC | Commentaires |
|---|---|---|
| Construction neuve (électricité complète) | 4 500 à 11 000 € | Inclut tableau, câblage, appareillages, main-d’œuvre. |
| Rénovation électrique complète | 70 à 180 €/m² | Dépend de l’accessibilité des gaines et de l’état existant. |
| Rénovation ou remplacement de tableau | 250 à 800 € | Selon la gamme du tableau, le nombre de rangées et de disjoncteurs. |
| Pose d’un interrupteur | 90 à 150 € | Fourniture + pose, hors création de saignée complexe. |
| Pose d’une prise électrique | 30 à 200 € | Écart lié au type de prise et aux modifications de câblage. |
| Pose d’un disjoncteur | 70 à 200 € | Variable selon le calibre et le type de protection. |
| Diagnostic électrique | Environ 150 € | Permet d’identifier les travaux nécessaires avant Consuel. |
L’association d’un diagnostic électrique détaillé et d’un devis structuré donne une vision claire des investissements à prévoir pour rendre un logement conforme.
Coût direct de la procédure Consuel
Au budget travaux s’ajoute le coût de l’attestation Consuel et, si besoin, les visites complémentaires :
- Consuel jaune : 144,67 € TTC (électronique) à 146,15 € TTC (papier).
- Consuel vert : 77,82 € TTC (papier).
- Consuel bleu : 202,62 € TTC (papier).
- Consuel violet : 231,78 € TTC (papier).
- Visite de mise en conformité : 233,62 € TTC.
- Seconde visite : 141,08 € TTC.
Problèmes fréquents lors d’une demande Consuel et moyens de les éviter
Certains obstacles reviennent souvent lors des démarches Consuel. Les connaître en amont permet de structurer le chantier et le dossier administratif de manière à réduire les risques d’ajournement.
Non-conformité lors de la première visite
La non-conformité à la première visite constitue l’un des problèmes majeurs. Elle entraîne un rapport d’écarts, la nécessité de corriger l’installation et la programmation d’une seconde visite payante.
Électricité de la maison7 idées pour cacher un tableau électrique sans gêner l’accès ni la sécuritéLes causes fréquentes :
- Absence de différentiel 30 mA sur les circuits concernés.
- Prises trop proches des points d’eau.
- Tableau sans repérage clair ou protections inadaptées.
- Raccordements provisoires non retirés avant la visite.
Une visite de pré-réception par un électricien qualifié ou un autocontrôle rigoureux avec checklist NF C 15-100 réduit fortement ce risque.
Chantier inaccessible ou non finalisé
Un autre motif récurrent de report concerne les chantiers inaccessibles ou non finalisés au moment de la visite. Porte fermée, absence de clé, tableau encore en cours de montage ou pièces encombrées empêchent un contrôle fiable.
Avant la date prévue :
- Vérifier la présence d’électricité suffisante pour les tests.
- Dégager l’accès au tableau, à la prise de terre et aux locaux principaux.
- Finaliser les appareillages visibles (prises, interrupteurs, luminaires fixes).
Dossier administratif incomplet
Un formulaire mal rempli, un Cerfa périmé ou des incohérences sur l’adresse ou le type d’usage rallongent sensiblement le traitement. L’inspecteur ne valide pas une installation si les données administratives ne correspondent pas au site visité.
Un contrôle minutieux avant envoi limite ce type de blocage :
- Relire chaque champ du Cerfa.
- Vérifier la correspondance exacte avec le contrat de raccordement.
- S’assurer que la couleur choisie correspond bien au type d’installation.
Consuel et autoconstruction : exigences particulières
L’autoconstruction séduit de nombreux particuliers qui souhaitent maîtriser leur budget et participer activement à la réalisation de leur logement. Face au Consuel, la démarche reste possible, mais elle impose une rigueur technique et documentaire accrue.
Le particulier autoconstructeur :
- Signe lui-même l’attestation en tant que réalisateur de l’installation.
- Endosse la responsabilité d’une conception et d’une exécution conformes à la NF C 15-100.
- Doit être présent ou représenté lors de la visite de contrôle.
Un accompagnement ponctuel par un électricien (audit, validation de plans, contrôle avant Consuel) améliore nettement les chances d’obtenir l’attestation du premier coup, surtout pour des installations complexes incluant domotique, chauffage électrique et production photovoltaïque.
Consuel, mise en sécurité et mise aux normes : bien faire la différence
Le vocabulaire utilisé autour des installations électriques prête souvent à confusion. Trois notions complémentaires interviennent dans la vie d’un logement : mise en sécurité, mise aux normes et attestation Consuel.
Les repères suivants clarifient leurs rôles respectifs :
| Notion | Objectif | Lien avec le Consuel |
|---|---|---|
| Mise en sécurité | Supprimer les principaux risques (fils dénudés, absence de terre, matériels dangereux). | Peut être réalisée sans Consuel si l’installation n’est pas entièrement refaite. |
| Mise aux normes électrique | Aligner l’installation sur la NF C 15-100, en profondeur. | Peut nécessiter un Consuel en cas de rénovation globale ou de coupure de réseau. |
| Attestation Consuel | Certifier la conformité globale d’une installation neuve ou rénovée au regard de la réglementation. | Indispensable pour un nouveau raccordement ou une mise en service après travaux lourds. |
Dans un projet de rénovation complète, une mise aux normes électrique bien pensée et pilotée par un professionnel conduit naturellement à la demande d’attestation Consuel. Sur un logement ancien conservant une partie de son câblage, une mise en sécurité ciblée améliore la protection sans exiger de passage systématique du Consuel.
